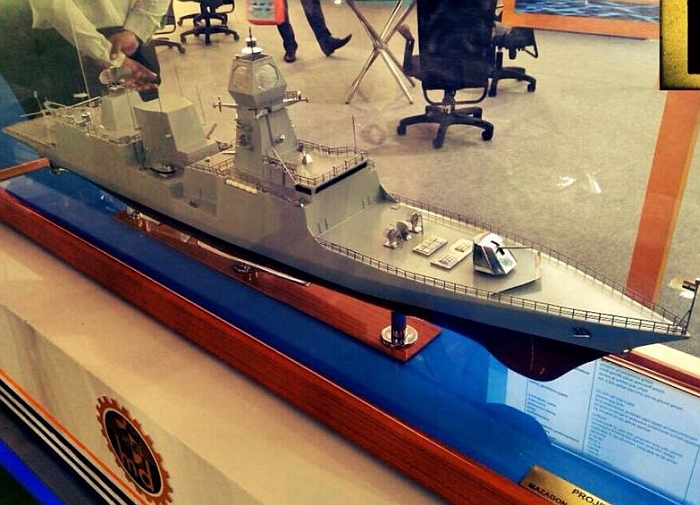

Project 17A納札里級飛彈巡防艦
Project 17A的模型。相較於原本的Project 17敘瓦利克級(Shivalik class),Project 17A使用更先進
的設計與裝備,包含以色列EL/M-2248 MF-STAR主動相位陣列雷達與垂直發射的閃電八型防空飛彈系統。
Project 17A的想像圖

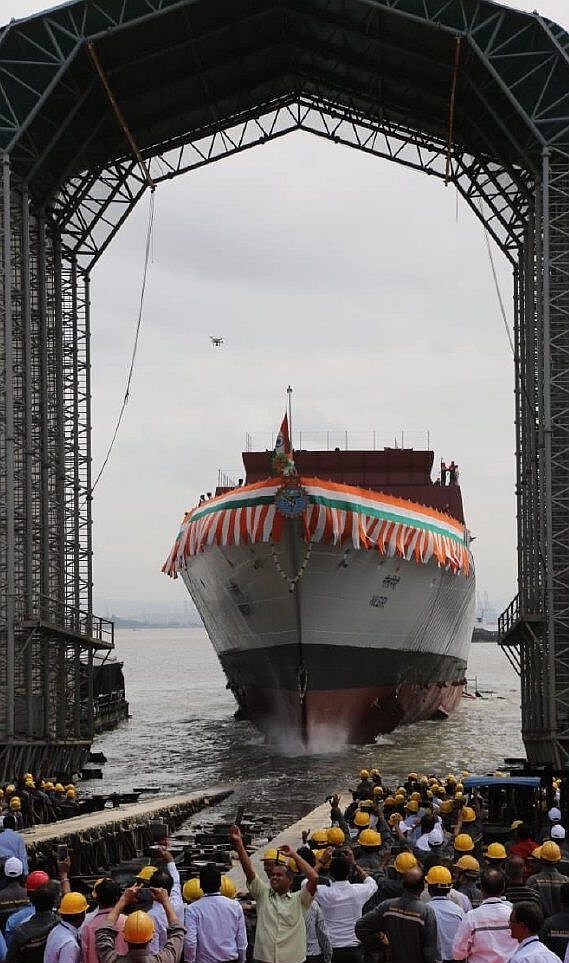

2019年9月28日,首艘Project 17A為納札里號(Nilgiri)在馬札剛崗造船廠下水。

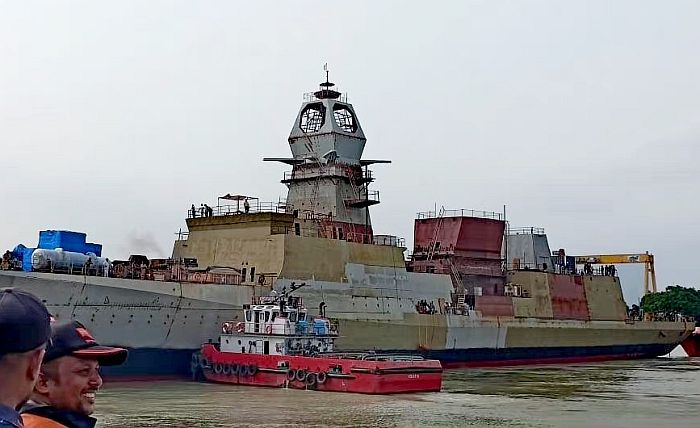

在GRSE船廠建造中的Project 17A二號艦Himgiri,攝於2020年下旬。

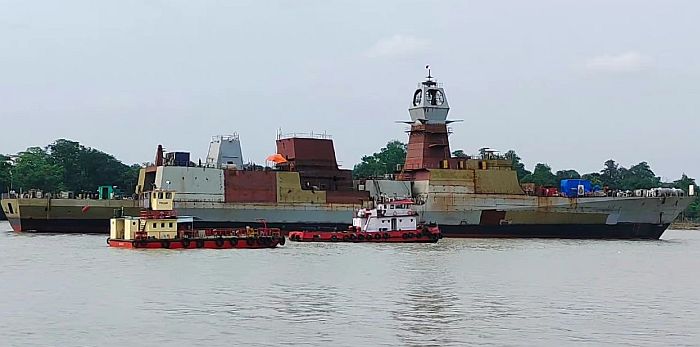

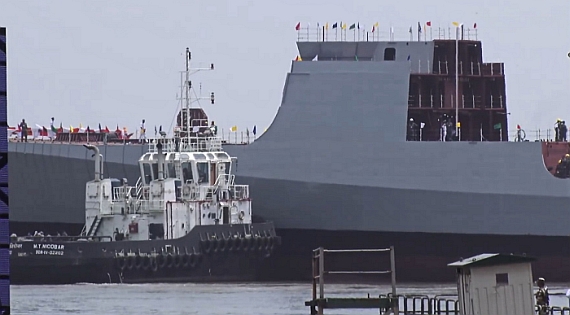

(上與下)建造中的Project 17A二號艦Himgiri在GSRE船廠設施之間移泊。此時上層結構大致已經
安裝完畢,但仍需要進行塗裝工作,且設備尚未安裝。照片出現於2022年7月左右。

在馬扎崗造船廠建造中的Project 17A三號艦INS Udaygiri。照片出現於2022年12月下旬。
(上與下)2023年8月17日,GRSE建造的第六艘Project 17A(該廠第三艘)Vindhyagiri下水。

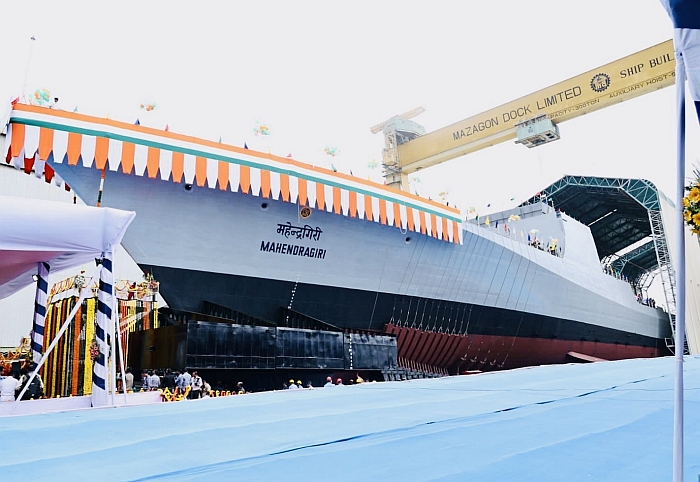

(上與下)在2023年9月1日,由馬扎崗造船廠建造的第七艘(最後一艘)Project 17A巡防艦Mahendragiri下水

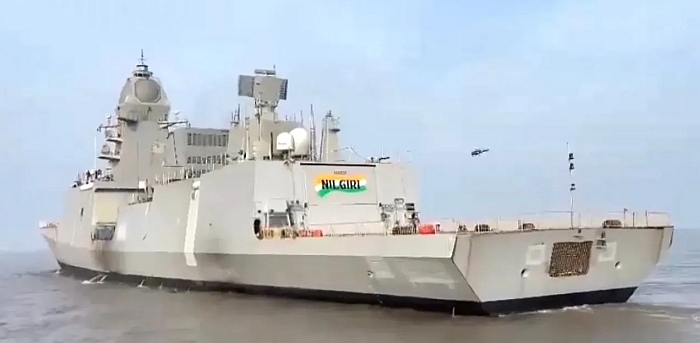

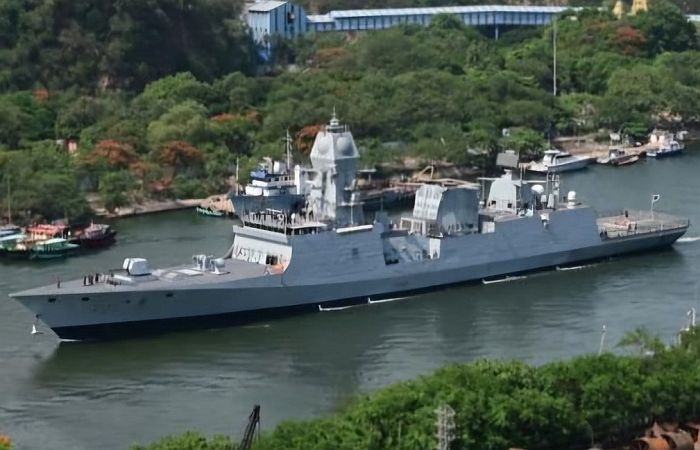

2024年8月下旬,Project 17A首艦納札里號(Nilgiri)展開試航
──by captain Picard
艦名/使用國 |
Project 17A納札里級飛彈巡防艦/印度
(Nilgiri class,Project 17A) |
|||||
承造國/承造廠 |
印度/ Mazagon Docks Limited Garden Reach Shipbuilders & Engineers(GRSE),Kolkata |
|||||
尺寸(公尺) | 長149 寬17.8 型深9.9m 吃水5.22 | |||||
排水量(ton) |
滿載6670(6560長噸,7350短噸) |
|||||
動力系統/軸馬力 |
CODOG LM-2500燃氣渦輪*2 MAN Diesel 12V28/33D STC柴油機*2/16092 雙軸CPP |
|||||
航速(節) | 最大32 | |||||
續航力(海浬) |
1000/28節 5500/16~18節 |
|||||
偵測/反制系統 |
EL/M-2248 MF-STAR S頻主動相位陣列雷達*1(採用四面固定式陣列天線) LTR-25 Lanza L頻二維長程對空搜索雷達*1 BEL Ajanta電子戰系統*2 Kavach誘餌發射器*4 |
|||||
聲納 | 2BEL HUMSA-NG艦首聲納 | |||||
射控/作戰系統 | ||||||
乘員 | 257 | |||||
艦載武裝 |
OTO Merela 76mm 62倍徑艦砲*1
八聯裝防空飛彈垂直發射系統*4(裝填32枚MRSAM防空飛彈) KBSM 3S14E八聯裝垂直發射器*1(裝填PJ-10布拉莫斯反艦飛彈*8) RBU-6000 12聯裝反潛火箭發射器*1 AK-630防空機砲*2 雙聯裝533mm DTA-53-956魚雷發射器*2(可發射65E/53-65KE魚雷) |
|||||
艦載機 | 海王Mk.42B或ALH反潛直昇機*2 | |||||
數量 | 預計7艘 | |||||
艦名 | 建造船廠 | 船廠編號 | 安放龍骨 | 下水時間 | 服役時間 | |

Nilgiri | Mazagon Dock | 12651 | 2017/12/28 | 2019/9/28 | 2024/12/20交付 | |
Udaygiri | Mazagon Dock | 12652 | 2019/5/7 | 2022/5/17 | 原訂2023/2 | |
Taragiri | Mazagon Dock | 12653 | 2020/9/10 | 2022/9/11 | 原訂2024/2 | |
Mahendragiri | Mazagon Dock | 12654 | 2022/6/28 | 2023/9/1 | 原訂2025/2 | |
Himgiri | GRSE | 3022 | 2018/11/10 | 2020/12/14 | 原訂2023/8 | |
Dunagiri | GRSE | 3023 | 2020/1/24 | 2022/7/15 | 原訂2024/8 | |
Vindhyagiri | GRSE | 3024 | 2021/3/5 | 2023/8/17 | 原訂2025/8 | |
印度海軍在1997年開始設計建造滿載排水量6200噸的Project 17敘瓦利克級(Shivalik class)飛彈巡防艦,三艦在2003至2005年陸續下水。在2009年6月19日,印度當局正式確立更新一代的Project 17A巡防艦計畫,代號為阿爾發級(Alpha),打算建造七艘左右,用於取代1980年代陸續服役的戈達瓦里級 巡防艦,當時總預算粗估為4500億盧比(92.3億美元) 。早期粗估每艘Project 17A成本400億盧比(5.94億美元),後來提高到640億盧比(9.51~11億美元)。 項目規劃 早期Project 17A巡防艦想像圖。 Project 17A是印度海軍在2000年代中期規劃的15年海洋能力方針計畫(15 years Maritime Capability Perspective Plan,MCPP,詳見印度國產航空母艦計畫一文)的重點項目之一。鑑於印度造艦廠商工作飽和且效率低落,時程總是大幅拖延,原本印度海軍有意將七艘Project 17A中的頭兩艘發包給外國船廠建造,為此印度海軍還向法國DCNS、意大利Fincantieri、美國洛克希德.馬丁與諾格集團以及韓國造船企業發出需求徵詢書。然而 ,向由國外廠商分攤的構想隨即遭到印度國防部的否決,Project 17A雖然會尋求西方廠商協助進行設計,但建造工作都在印度完成。印度國防部打算將其中四艘交給位於夢買的馬札崗(Mazagon Docks Shipbuilders Limited,MDL)造船廠,另外三艘則由加爾各達的Garden Reach Shipbuilders and Engineers(GRSE)廠建造,為此兩個船廠的設施都進行擴充與更新,引進現代化的模組化造船;依照最初計畫,首艦可能在2011年開始建造,2014至2015年交付,七艘預計在2021年全數交艦 ,然而建造工作並未在2011年展開。 在2012年9月,印度內閣安全會議(Cabinet Committee on Security,CCS)批准Project 17A進入概念設計階段。 在2012年11月2日,印度國防部宣布前兩艘Project 17A分別在馬札崗造船廠與Garden Reach Shipbuilders and Engineers廠開工建造;依照此時程,首艦預估在2017年交付,全部七艘在2022年交艦完畢。 在2018年印度國防部公布的技術與能力路線圖(Technology Perspective and Capability Roadmap),記載印度海軍打算獲得5至10艘「新世代巡防艦」(NGD/Next Generation Frigates,NGF)。在2022年8月MDL公布的資料提到未來海軍造艦項目,包括建Project 17A納扎里級巡防艦的後續型號(即Project 17B),以及8艘新世代巡邏艦(Next Generation Corvettes,NGC)等,其中Project 17B以及NGC預定在2025年正式下訂。Project 17B可能同樣是由MDL以及GSRE分別建造。 建造工作
Project 17A的想像圖
2019年9月28日,首艘Project 17A為納札里號(Nilgiri)在馬札剛崗造船廠下水。

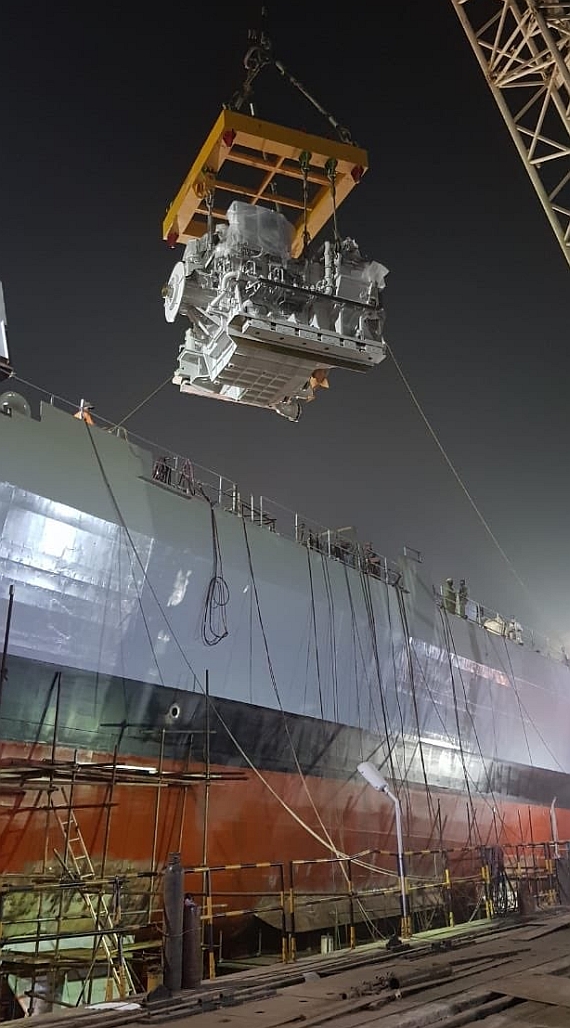

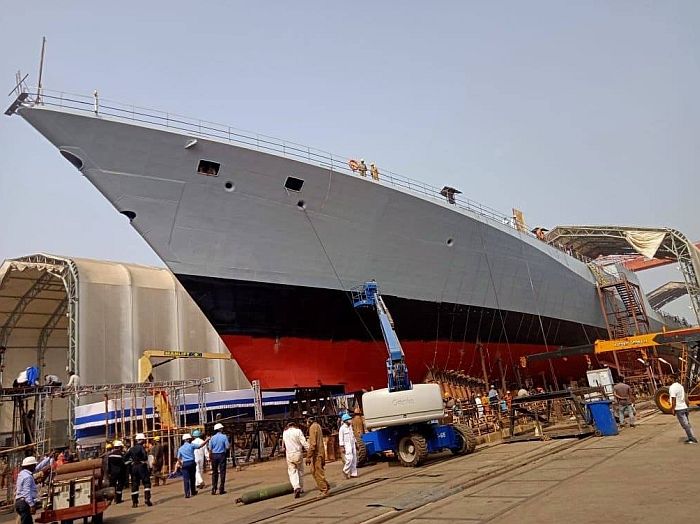

由GSRE船廠建造的Project 17A二號艦(該廠建造的首艘),正在安裝主機。 攝於2020年12月。 在2013年8月,印度政府高層批准Project 17A計畫,此時印度海軍與印度國防產業敲定了Project 17A的設計、規格以及相關商業談判。七艘Project 17A的預算規模將達到4500億盧比(約合80億美元)以上,每艘建造費用估計超過400億盧比(6.76億美元),單艦總成本(含裝備)超過640億盧比(8.91億美元),締造印度海軍國產水面艦艇的新高。Project 17A也是印度第一種以現代化模組化分段製造流程的國產軍艦,對於印度造艦產業將帶來不小的變革;為此,MDL船廠更新了船廠設施,在2016年底完工。

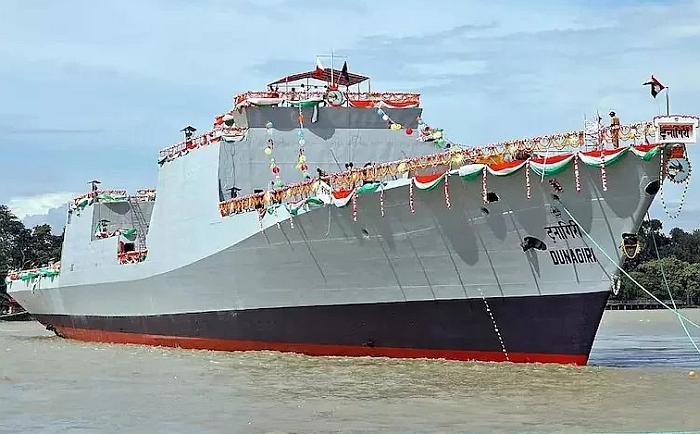

2020年12月14日,GRSE船廠建造的Project 17A二號艦Himgiri(該廠首艦) 舉行下水儀式。

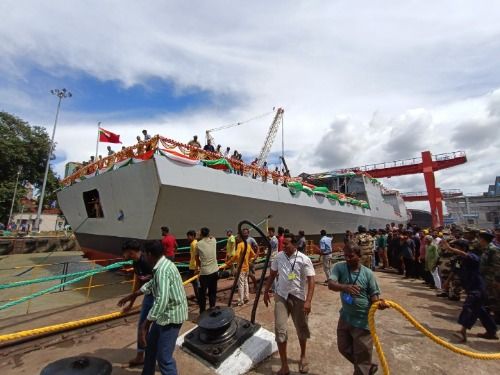

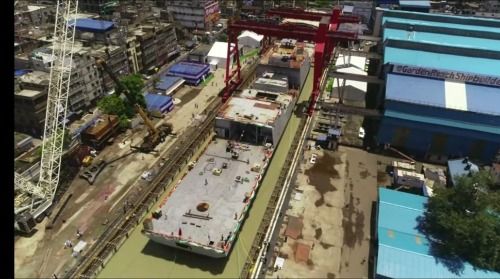

(上與下)2022年7月15日,Project 17A的四號艦Dunagiri在GSRE船廠舉行 下水儀式。

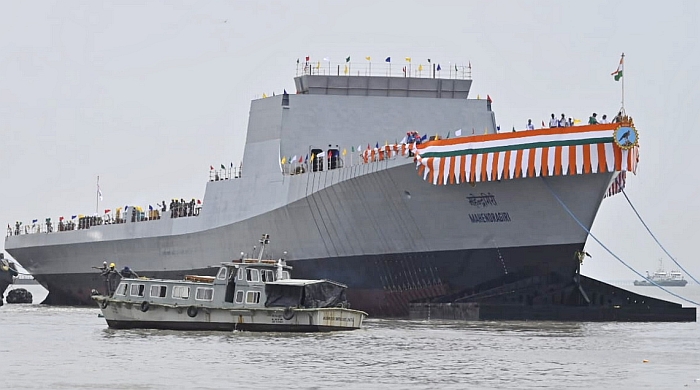

2023年9月1日,由馬扎崗造船廠建造的第七艘(最後一艘)Project 17A 巡防艦Mahendragiri下水。相較於GRSE船廠,馬扎崗船廠建造的同型艦下水 時,艦體結構完成度較低,艦首船樓後部以及後部船樓都未安裝。 首艘Project 17A原本希望在2013年下旬開工。在2015年2月下旬,消息傳出印度莫迪政府的內閣安全委員批准建造七艘Project 17A巡防艦,四艘由馬札崗造船廠建造,三艘由Garden Reach Shipbuilders and Engineers(GRSE)廠建造,總經費約80.5億美元,合約總值80%(包括原料、製造、裝備生產等)都在印度本土執行。 在2015年4月24日,消息傳出印度政府與GRSE簽署建造三艘Project 17A的合約,價值31億美元(1929.4億盧比) ,首艦預計在2017年展開建造工作,在2023年之前交付,後續兩艘則以每六到八個月的間隔陸續交付印度海軍。而印度海軍與馬札剛造船廠簽署的四艘Project 17A建造合約總值約為2100億盧比。印度海軍計畫在2015年內凍結Project 17A的設計,首艦預定在2017年於GRSE廠開工,2020年下水,2023年服役。在2016年3月11日,印度國防部批准為Project 17A計畫提供1300億盧比(約17億美元)資金,採辦艦上的武器裝備與感測器等。在2017年2月17日,首艘Project 17A在馬札崗舉行了切割第一塊鋼板的儀式正式開工,同年12月28日舉行安放龍骨儀式;在2019年9月28日,首艘Project 17A在馬札崗造船廠下水,該艦名為納札里號(Nilgiri)。 為了進行Project 17A的設計工作,馬札崗船塢與義大利金融集團造船廠(Fincantieri) 簽約提供技術諮詢,該廠也協助Project 17A的系統整合工作。 基本設計 Project 17A的艦體設計以敘瓦利克級為基礎 進一步進行改良,大幅強化整體匿蹤設計,艦體造型極為簡潔,盡可能減少外部突出的裝備,滿載排水量約6700噸。Project 17A仍使用複合燃氣渦輪或柴油機(CODOG)推進系統,燃氣渦輪主機仍是兩具美國GE LM-2500,而巡航用柴油主機則換成兩部功率各6000KW級的MAN Diesel 12V28/33D STC柴油機。艦上裝備垂直發射系統以及封閉式整合桅杆系統,後者整合有相位陣列雷達以及其他偵測、通信天線。 Project 17A採用與Project 15A加爾各達級(Kolkata class)飛彈驅逐艦相似的主要作戰系統,包括以色列Elta的MF-STAR相位陣列雷達系統 (詳見以色列海軍SAAR-5巡防艦一文)、以色列研製的閃電八型(Barak-8)垂直發射區域防空飛彈系統,印度稱閃電八型為中程防空飛彈(Medium Range Surface-to-Air Missile ,MRSAM)。此外,美國洛馬集團(Lockheed Martin)與韓國現代重工曾聯合向印度當局回覆Project 17A的戰鬥系統的需求徵詢書(RFI),以神盾系統為基礎提案。Project 17A裝備印度開發中的布拉莫斯二型超音速反艦飛彈,並能配備兩架直昇機,可能是歐洲的NH-90或美製SH-60R。電子戰方面,Project 15B以印度國防研究組織(DRDO)以及防衛電子研究實驗室(Defence Electronics Research Laboratory,DLRL)開發的Shakti電子戰系統,整合了寬頻電子支援(ESM)系統、電子反制系統(ECM)、雷達指紋系統(Radar Finger Printing System,RFPS)以及一套資料記錄設備,可紀錄值勤過程中蒐集到的各種電子信號,用於任務結束後分析敵方裝備的電子信號。 在2013年11月,印度國防部展開國際公開招標,為Project 17A、Project 15B飛彈驅逐艦來選擇艦砲。在2015年1月初,印度國防部證實將向意大利購置13座OTO-Breda 127mm 64倍徑艦砲,合約價值15億盧比(2.43億美元);依照此案的合約規定,前三門砲由得標廠商製造,後續10門在得標廠商技術轉移下由印度本土的BEL生產。然而,由於隨後OTO-Breda的組件供應商Finmeccanica的子公司子公司奧古斯塔.偉斯特蘭(AgustaWestland)在印度直昇機採購案中涉嫌行賄;2014年5月印度大選之後,新政府宣布將Finmeccanica與相關企業列入黑名單,因此印度轉而向美國購買BAE Systems的MK-45 Mod4 5吋艦砲來供Project 17A巡防艦、Project 15B驅逐艦使用。在2019年12月,美國國防安全合作局(DSCA)正式宣布對印度的艦砲軍售案子,包括13座MK-45 Mod 4 5吋62倍徑火砲、3500發D349發射藥以及MK-92 MOD砲彈以及相關設備,價值10.21億美元;此項軍售案透過美國海外軍售管道(FMS),都由美國原廠生產供貨。然而在2021年8月初,印度媒體報導印度海軍放棄向美國購買MK-45 Mod4艦砲,原因包括美方報價過於昂貴,而且只會有11艘船艦(七艘Project 17A巡防艦與四艘Project 15B驅逐艦會裝備此型艦砲),為了這11艘船艦而另外維持一套火砲後勤保障體系並不經濟。於是,印度先為Project 17A與Project 15B裝備現有的OTO 76mm艦砲,之後再議更大型艦砲的換裝案。 在2018年10月,以色列航空(IAI)宣布獲得印度7.77億美元的軍購合約,主要內容是向印度交付300多枚MRSAM防空飛彈,用於Project 17A。 在2022年1月12日,英國Ultra與印度馬亨達(Mahindra)集團組成的團隊獲得印度海軍合約,為印度發展整合反潛作戰防衛套件(Integrated Anti-Submarine Warfare Defence Suite,IADS)來裝備印度水面船艦,總價值6000萬英鎊,在2024到2030年之間陸續交付。IADS包括強大的多聲納傳感系統,包括主/被動拖曳低頻聲納系統,包含低頻變深聲納(Low Frequency Variable Depth Sonar)、線性拖曳陣列聲納以及魚雷探測/識別與反制系統等。
|
